EIHE Steel Structure's Box Column Processing Flow & Engineering Application Achievements

I. Allmän layoutritning

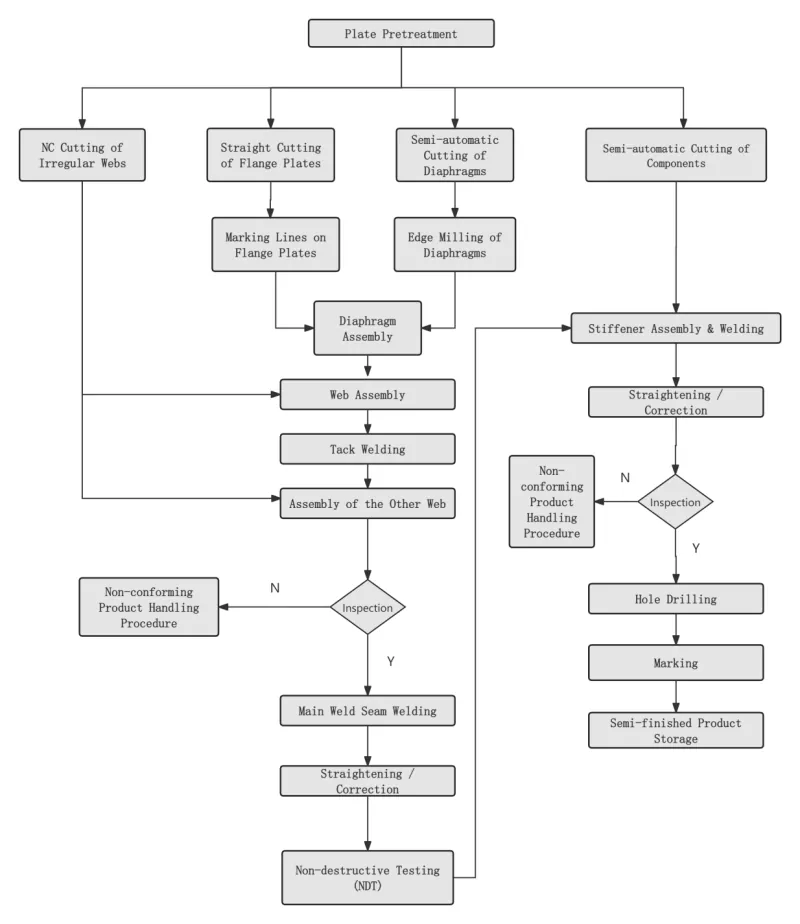

Ⅱ. Nyckelprocess

Steg 1 Ytförbehandling av stålplåt

Utförs i enlighet med design- eller processkrav innan stålplåtsstansning.



Steg 2 Rätning av stålplåt

Övergripande uträtning ska utföras efter stålplåtsförbehandling för att säkerställa stansnoggrannhet och avlasta stålplåtens inre restspänning.



Steg 3 Skärning och blankning av delar

Innan du skär, justera skärmaskinen, bekräfta munstycksmodellen och kontrollera lufttryckets stabilitet.



Under skärning, förvärm först stålplåtens skärsöm och kontrollera skärhastigheten strikt.

Steg 4 Sekundär uträtning av delar

Utförs efter blankning av stålplåt för att säkerställa monteringsnoggrannhet och minska inre restspänningar hos stålplåtar.



Steg 5 Inställning av jiggar och layoutlinjer

Före montering ska layoutlinjer och jiggar ställas in först.



Vid montering av jigg måste den övre öppningens horisontella nivå säkerställas, och tillräcklig styvhet och styrka ska garanteras.

Alla jiggar och layoutlinjer får endast tas i bruk efter att ha besiktigats och godkänts av utsedd personal.

Steg 6 Placering av den nedre panelen

Exakt placerad med lod och layoutlinjer.



Steg 7 Membramontering

Före montering av membran, markera positioneringslinjer på den nedre panelen och ta bort flytande rost på båda sidor av ledningarna med en slipskiva.



Efter att membranen har monterats, fixera dem genom häftsvetsning.

Steg 8 Webbmontering

Efter att banan är monterad och kvalificerad, jacka den tätt mot membranet med en domkraft och fixera den sedan genom häftsvetsning.





Steg 9 Övre panelmontering

Komplettera den exakta placeringen av den övre panelen med lod, fixera sedan genom häftsvetsning.



Steg 10 Diaphragm Electroslag Svetsning

Enkelsidig elektroslaggsvetsning används för membran.



Kopparhylsor för ljusbågsstart och -släckning ska installeras vid de övre och nedre öppningarna av elektroslaggsvetshål under svetsning.

Svetsström och spänning ska kontrolleras strikt under hela svetsprocessen, och uppmärksamhet ska ägnas åt att observera färgförändringen av elektroslaggsvetsområdet på banan.

Steg 11 Allmän inspektion

Fokusera vid besiktning på att kontrollera om komponentlängd, diagonalmått och ändsektionsmått uppfyller konstruktions- och specifikationskraven, och korrigera alla delar utanför toleransen.



Steg 12 Slutfräsning

Fräsa ändytan efter montering och svetsning.



Garantera balkarnas jämnhet och parallelliteten mellan ändytan och fräsen.

Steg 13 Sandblästring och rostborttagning

Fullständig rostborttagning genom sandblästring efter behov efter svetsning, överför sedan till beläggningskonstruktion.





Ⅲ. Specifikationer för montering, positionering och svetsning

Monteringsnoggrannhet

Under montering:

● Lämpliga begränsningar ska användas för att kontrollera svetsdeformation.

● Svetskrympningstillägg och rimlig omvänd deformation ska reserveras för att kontrollera komponentdimensioner och säkerställa korrekt form.

De tillåtna avvikelserna för tillverkning och montering av svetsade anslutningar, såväl som dimensionstoleranserna för konstruktionskomponenter, ska uppfylla kraven i Code for Acceptance of Construction Quality of Steel Structures (GB 50205).

Monteringspositioneringssvetsning

Det ska implementeras genom halvautomatisk solid wire gas metal bågsvetsning (GMAW).

Svetsare

Svetsare som arbetar med monteringshäftsvetsning ska inneha motsvarande kvalifikationscertifikat som specificeras i den tekniska specifikationen för svetsning av byggnadsstålkonstruktioner (JGJ81).

Placering av häftsvetsar

Position för häftsvetsar: Häftsvetsar ska undvika början och slutet av formella svetsar och ska inte placeras på hörn, kanter, ändar och andra kritiska områden som är utsatta för strukturell styrka och utförandedefekter.

För T-fogar, häftsvetsning: Skal utföras symmetriskt på båda sidor; under tiden ska häftsvetsning inuti spåret undvikas så mycket som möjligt.

För helgenomträngande spårsvetsning: Häftsvetsning ska utföras på spåret för ryggmejsling, t.ex. ryggmejsling.

Monterings- och svetspositionerna för svetsstödplåtar samt på- och avrinningsplåtar ska överensstämma med relevanta standarder

Svetsmaterial

Svetsmaterial som används för montering och häftsvetsning ska överensstämma med dem för formell svetsning, dvs samma svetsmaterial som vid officiell svetsning ska användas.

För monteringssvetsning mellan höghållfast stål och låghållfast stål ska svetsmaterial väljas i enlighet med låghållfast stålkvalitet.
